Baufortschritt (nach Zeit):
83,5%

Maler fast fertig, Treppe und Türen früher

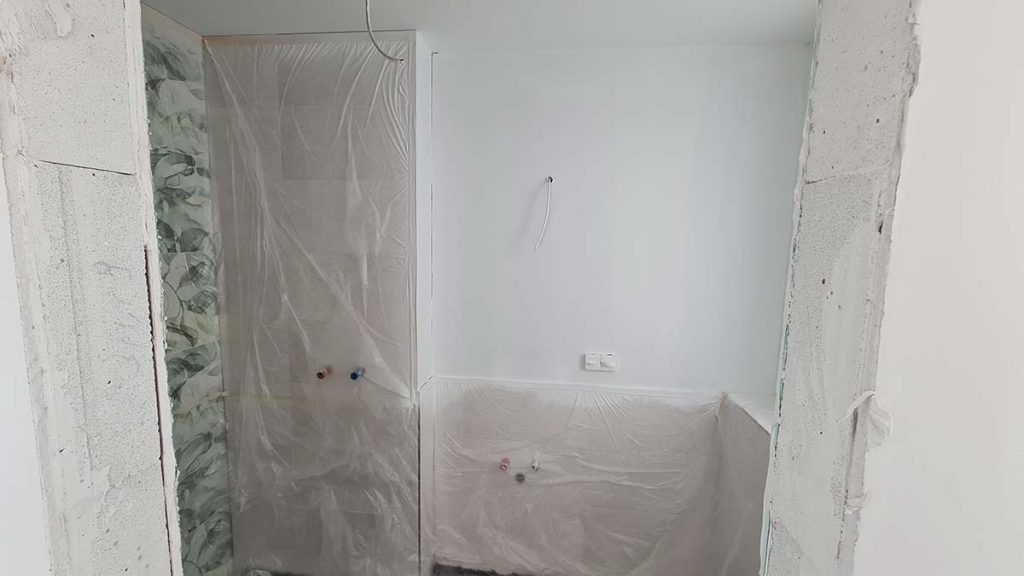

Badezimmer vor und nach dem Maler

Der Maler ist seit Montag wieder im Haus und macht den Anstrich fertig. Darauf musste er etwas warten, weil der Fliesenleger deultich länger gebraucht hat. Zum Glück hat der Maler schon in den Betriebsferien soweit vorgearbeitet, dass jetzt nur noch der finale Anstrich erfolgt. Übermorgen soll dieser Arbeitsschritt fertig werden. In der Zwischenzeit haben auch die Elektriker weiter gearbeitet, außerdem wird der Einbau der Treppe und der Türen etwas vorgezogen.

Maler: Das Haus wird gesprüht

Gestern wurde vom Maler alles vorbereitet, d.h. alles wurde abgeklebt und die frisch verlegten Fliesen abgedeckt. Heute wurde dann das erste Mal gesprüht. Die Farbe wurde also nicht gestrichen, sondern mit Hochdruck an die Wand und die Decke gesprüht, was natürlich deutlich schneller geht. Morgen erfolgt ein zweiter Durchgang, bevor dann noch einmal drübergestrichen wird, damit die entsprechende Kontur kommt. Die rein gesprühte Wand würde nicht schön aussehen. Danach ist unser Haus von innen dann ziemlich weiß, wir haben alles in weiß streichen lassen.

Farbliche Akzente machen wir selber. Wir haben schon für ein paar einzelne Wände Tapeten gekauft, für zwei Wände müssen wir noch die Farbe aussuchen. Tapezieren werden wir die hintere Wand in der Küche, die Wand hinter dem Fernseher im Wohnzimmer, die Drempelwand in der Empore und die Dachschräge inkl. Drempelwand im Schlafzimmer. Mit Farbe streichen werden wir eine Wand im Dusch-WC und die Dachschräge im Kinderzimmer.

Auf jeden Fall noch einmal gespachtelt und gestrichen werden muss die Wand, an der die Treppe installiert wird. Hier haben wir vier Wandlampen vorgesehen, die aber noch an den falschen Stellen positioniert sind. Das wird wohl immer so gemacht und nach dem Einbau der Treppen dann korrigiert.

Fertiginstallation Elektro fertig

Nicht wirklich mitbekommen haben wir, dass in der Zwischenzeit auch die Fertiginstallation Elektro scheinbar abgeschlossen wurde. Alle Steckdosen und Lichtschalter sind angeschlossen und im Sicherungskasten im Technikraum ist ebenfalls alles angeschlossen. Nur der Stromzähler fehlt noch. Das wird sich vermutlich nächste Woche ändern, da ist die Endinstallation Elektro eingeplant. Dann verschwindet auch der Baustromkasten, der derzeit noch im Technikraum steht. Außerdem werden alle Lichtschalter und Steckdosen fertig gemacht.

Die Fertiginstallation Elektro hatte sich doch ein wenig verzögert, weil die Elektriker recht viel zu tun haben. Das war aber im Zeitplan kein Problem, weil alle anderen Gewerke ganz normal ihre Arbeit verrichten konnten.

Treppe und Innentüren kommen früher

Heute haben wir auch von unserem Bauleiter erfahren, dass der Einbau der Treppe um eine Woche nach vorne gezogen wird, die kommt jetzt schon nächste Woche Montag und Dienstag. Der Treppenbauer hat wohl etwas Luft und wollte das gerne vorziehen. Und auch die Innentüren werden drei Tage früher eingebaut als bisher geplant. D.h. in zwei Wochen haben wir sowohl die Treppe als auch die Türen im Haus. Dann fehlt eigentlich nur noch der Fußboden in allen Räumen, die keine Fliesen bekommen haben.

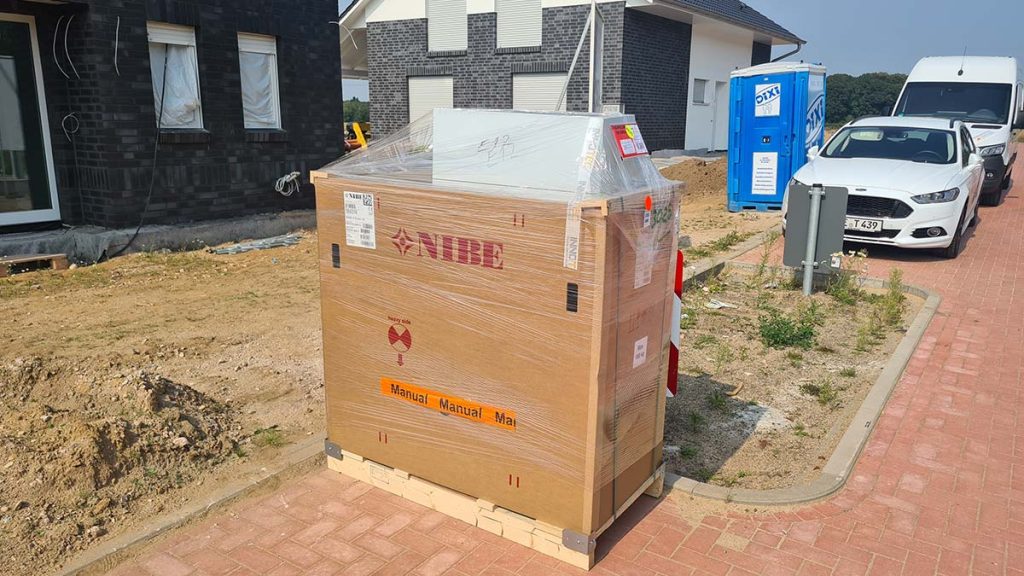

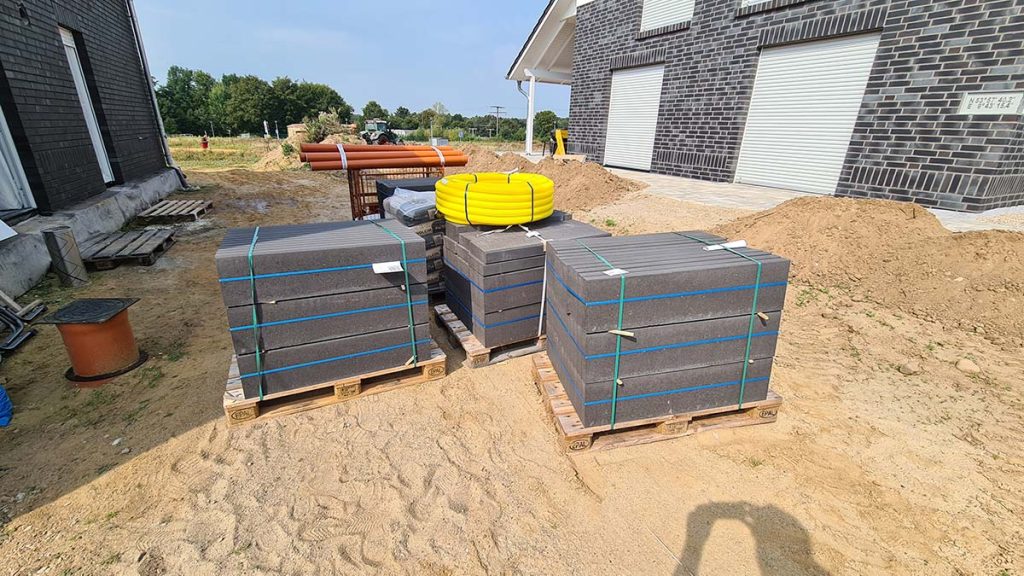

Donnerstag oder Freitag startet dann auch die Endinstallation Heizung und Sanitär. Das Aussenmodul der Wärmepumpe wurde heute bereits geliefert und steht vor dem Haus. Wir liegen also mehr als gut im Zeitplan. Außerdem kam heute das erste Material für den Gartenbauer. Die Bordsteine, Zement sowie Rohre für die Regenwasser-Entwässerung wurden geliefert.

Fotos von heute:

Das könnte dich auch interessieren …

Schreibe einen Kommentar

Deine E-Mail-Adresse wird nicht veröffentlicht. Erforderliche Felder sind mit * markiert

Diese Website verwendet Akismet, um Spam zu reduzieren. Erfahre mehr darüber, wie deine Kommentardaten verarbeitet werden.
